Портфель проектов против годового бюджета: как собрать планирование строительного холдинга

Для промышленника стройка - обеспечивающий контур. Для строительного холдинга этот обеспечивающий контур и есть весь бизнес.
Модель, которая хорошо работает на заводе, нельзя просто перенести на холдинг из десятков строек. Дело не в том, что строительство «особенное», а в том, что в нём иначе устроен сам объект планирования. У промышленного холдинга есть производство, которое стройка обслуживает: завод производит продукцию, а капитальное строительство расширяет его мощности. У строительного холдинга такого разделения нет.
Портфель проектов и есть производство.
Именно через портфель холдинг превращает спрос в выручку, а ресурсы в выполненные работы и денежный результат.
То, что у промышленника находится сбоку от основного производственного контура, у строителя стоит в самом центре. Отсюда следует и судьба годового бюджета: он перестаёт быть планом и становится его срезом. Но сначала нужно ответить на другой вопрос: что тогда планируется вместо него.
Интегрированное планирование, портфельное управление и планирование с учётом ограничений по ресурсам существуют давно и по отдельности работают. Я не изобретаю ни одно из них. Я предлагаю собрать их вокруг одного объекта и одного механизма:
исполнимый портфель строительного холдинга как объект управления и единый ресурсный баланс как механизм, протянутый вверх, до решения о входе в проект, и вниз, до пакета работ.
Вверх это превращает планирование из диспетчеризации дефицита в управление ростом. Вниз это делает обмен между компаниями административно исполнимым в холдинге из десятков юридических лиц.
Каждая компания планирует хорошо, холдинг всё равно планирует плохо
Большой строительный холдинг объединяет десятки компаний, и каждая планирует свои ресурсы и деньги самостоятельно, вполне рационально: обеспечить свои проекты, выполнить свои ключевые показатели эффективности, сохранить резерв техники на случай сдвига графика. Но для холдинга возникает парадокс: сумма локальных оптимумов не равна оптимуму холдинга. У одной компании простаивает тяжёлая техника, пока другая арендует такую же на рынке. Одна держит резерв специалистов на следующий месяц, а другая уже сегодня не может открыть фронт работ. Одна размещает свободную ликвидность на депозите, другая привлекает оборотный кредит.

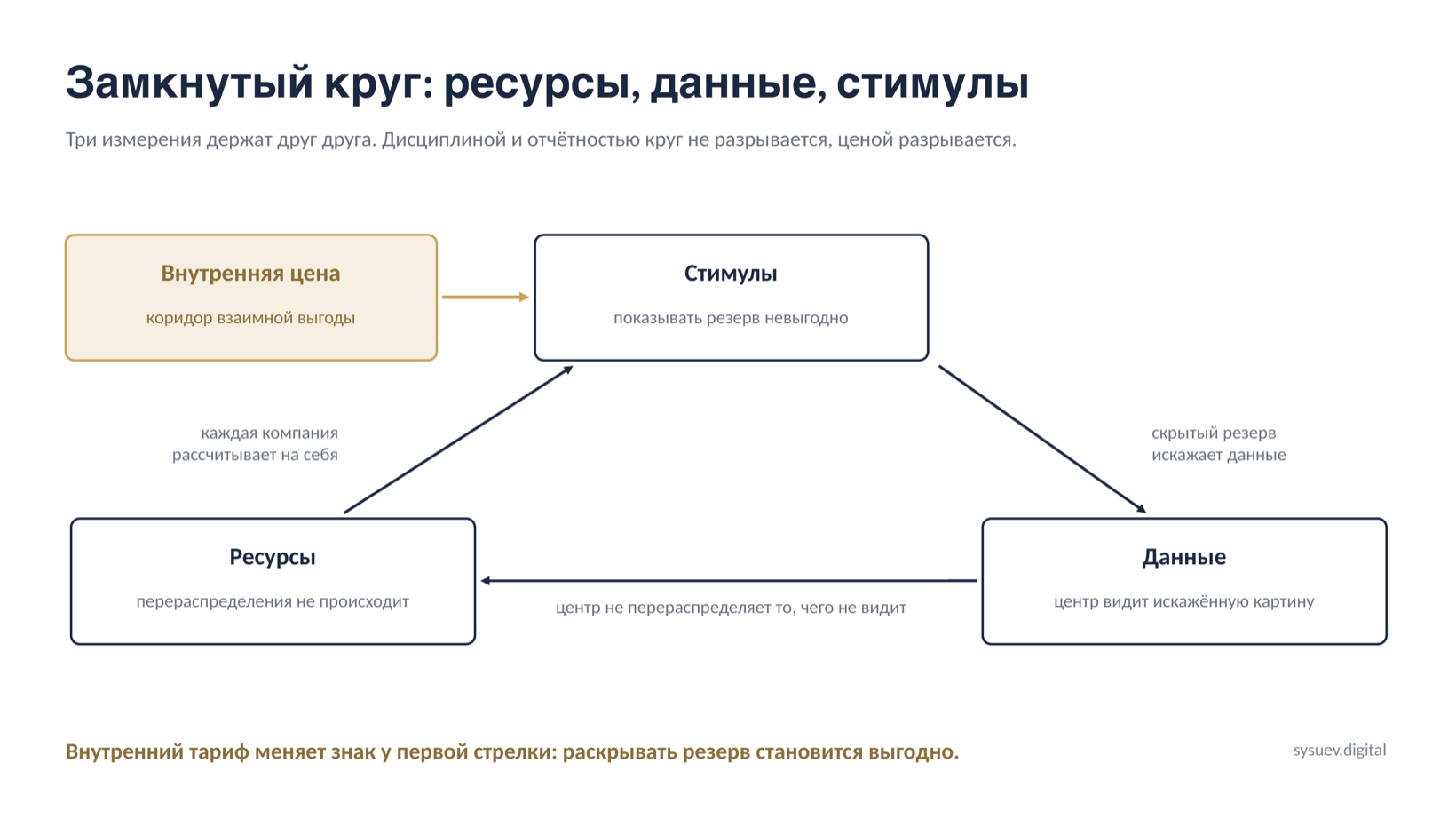

Хуже того, эти три измерения, ресурсы, данные и стимулы, замкнуты в круг. Показывать резервы дочерней компании невыгодно: покажешь свободный ресурс, заберут без гарантий возврата. Скрытые резервы искажают данные, по которым центр принимает решения. Недостоверные данные исключают перераспределение ресурсов, и каждая компания снова полагается только на себя. Дисциплиной и отчётностью этот круг не разрывается: нужна другая экономика поведения, о которой ниже.

Отсюда моя исходная гипотеза: главный резерв эффективности крупного строительного холдинга находится не внутри отдельных компаний, а между ними.
Вот как это выглядит вблизи. Представим два дивизиона. Первый закончил земляные работы на участке и ждёт готовности искусственных сооружений: копровое оборудование и буровые установки под сваи стоят без работы несколько недель. У второго в этот же период сдвинулся вперёд старт, и ему не хватает ровно этого класса машин. Каждый локальный директор при этом абсолютно рационален: первый держит технику, потому что она может понадобиться ему самому на следующем участке, а второй берёт её на рынке, потому что ждать внутреннего согласования он не может. Это тот же расчёт директора, о котором шла речь в статье про Госплан: резерв не прячется, его просто не отдают. В результате холдинг одновременно имеет дефицит и профицит одного и того же ресурса и оплачивает разрыв между ними.
Планирование начинается с портфеля: две оси и четыре вопроса к будущему
Первый месячный цикл интегрированного планирования, который мы запускали в строительном холдинге, встал уже на первом шаге. Классический цикл начинается с обзора спроса: сколько рынок готов купить в ближайшие месяцы. Мы сели считать спрос и обнаружили, что считать нечего.
У завода есть история отгрузок, сезонность, статистика заказов. У строительного холдинга будущий спрос устроен иначе. Есть тендерная воронка: конкурс с определённой вероятностью выигрыша, срок принятия решения, предполагаемый старт, ресурсный профиль и, если контракт будет выигран, календарный план на годы вперёд. Это не плавная кривая спроса, а набор ставок, которые либо сыграют, либо нет.
Обзор спроса мы в итоге заменили обзором портфеля. Первым шагом цикла стал не вопрос «сколько рынок купит», а два других: что мы уже обязаны сделать и чем это обеспечено. Если вы переносите на стройку готовый месячный цикл, менять в нём нужно именно этот шаг, всё остальное встаёт следом.
В строительном холдинге планирование имеет две оси. Первая, ось проекта: тендер, контракт, проектирование, мобилизация, производство работ, завершение. Вторая, календарная ось портфеля: что весь холдинг будет делать в ближайшие 12-18 месяцев. Каждый месячный цикл это точка пересечения двух осей: на первой мы спрашиваем, что происходит с каждым проектом, на второй, что это изменение означает для всего портфеля.
Поэтому проект не должен подстраиваться под заданный годовой бюджет. Его плановая детальность должна соответствовать стадии. На ранней стадии диапазон неопределённости широк и асимметричен: экономия ограничена, а перерасход может быть значительным. По мере развития проектирования и рабочей документации коридор сжимается, но скос в сторону удорожания остаётся. Требовать одинаковой точности от тендера и от объекта, который уже вышел на производство работ, значит получать цифры там, где ясности физически ещё нет.

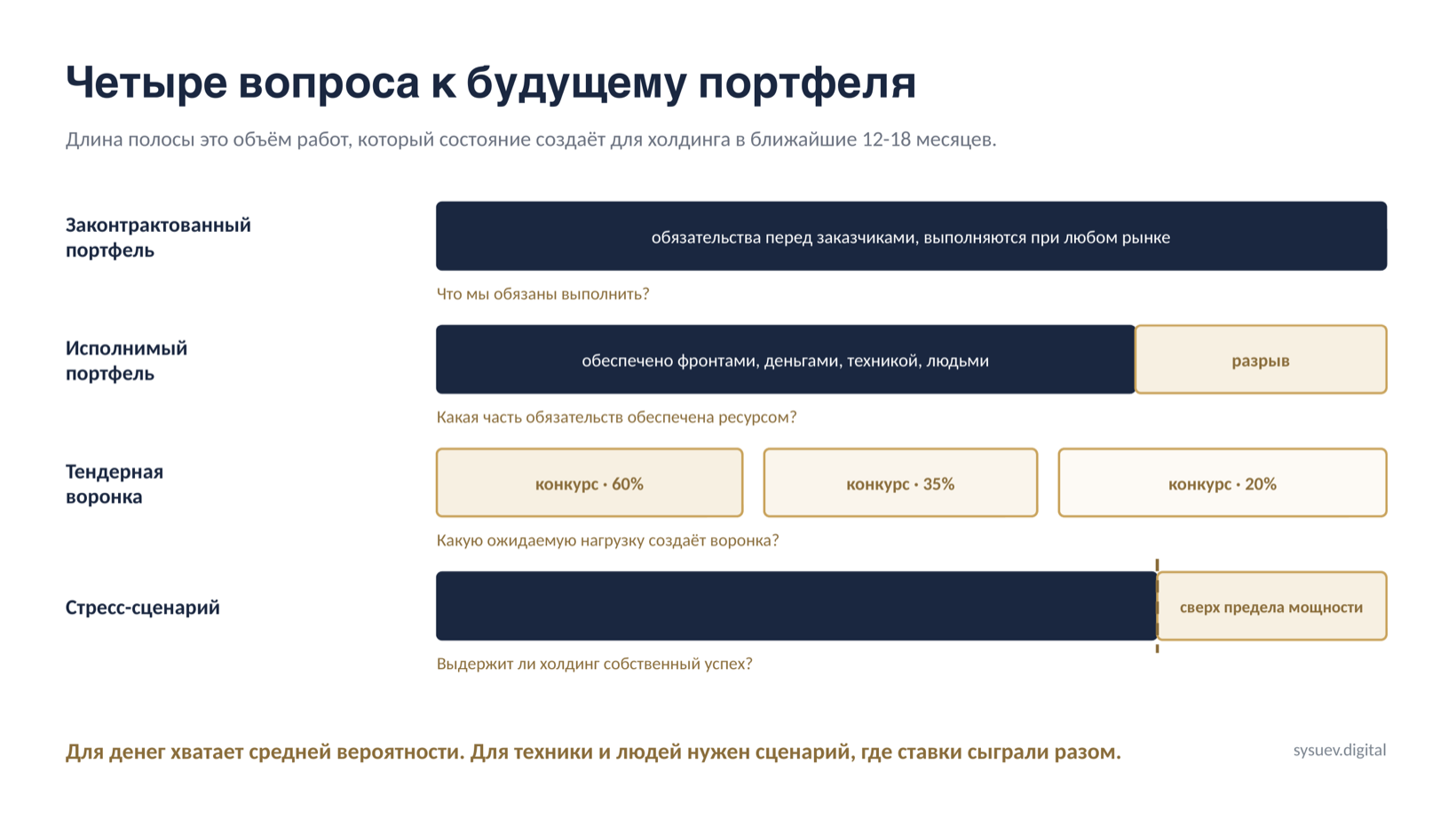

Будущее портфеля при этом нельзя описать одной цифрой. К нему нужно задать четыре разных вопроса.
Что мы обязаны выполнить. Законтрактованный портфель. Обязательства холдинга перед заказчиками, которые нужно выполнить независимо от того, что произойдёт на рынке завтра.
Что из этого обеспечено. Исполнимый портфель. Та часть законтрактованного, которая в нужный момент реально обеспечена фронтами, проектированием, финансированием, техникой, людьми и материалами. Считается это просто: календарь портфеля накладывается на доступность по каждому критическому классу ресурса, и месяцы, где потребность выше доступности с учётом внешнего добора, признаются необеспеченными. Разрыв между законтрактованным и исполнимым портфелем это будущий риск сроков, стоимости и контрактных обязательств. Необеспеченную часть нужно либо заранее закрывать внешним ресурсом, либо передоговаривать по срокам, либо выносить на портфельный комитет, но сначала её нужно увидеть.
Что может добавиться. Тендерная воронка. То, что ещё не выиграно. Здесь работает вероятностное взвешивание: проект с вероятностью выигрыша 30 процентов создаёт соответствующую ожидаемую нагрузку в прогнозе. Российская специфика меняет саму форму воронки: по законам о закупках номер 44 и номер 223 она живёт процедурными шоками. Жалоба конкурента в антимонопольную службу приостанавливает заключение контракта, закупка у единственного поставщика открывает контракт без конкурса, участие ради допуска искажает статистику. Волатильность приходит не только от рынка, но и от процедуры, и усреднить её нельзя.
Что будет, если добавится всё сразу. Стресс-сценарий. Для финансового прогноза вероятностное ожидание даёт полезную базовую картину. Для ресурсов одной средней недостаточно: буровая установка либо доступна в нужный месяц, либо нет; бригада либо может выйти на объект, либо не может. Поэтому для критических ресурсов нужно дополнительно считать сценарий, в котором все крупные ставки сыграли одновременно. Отсюда довольно необычный управленческий вопрос: а выдержит ли холдинг собственный успех?

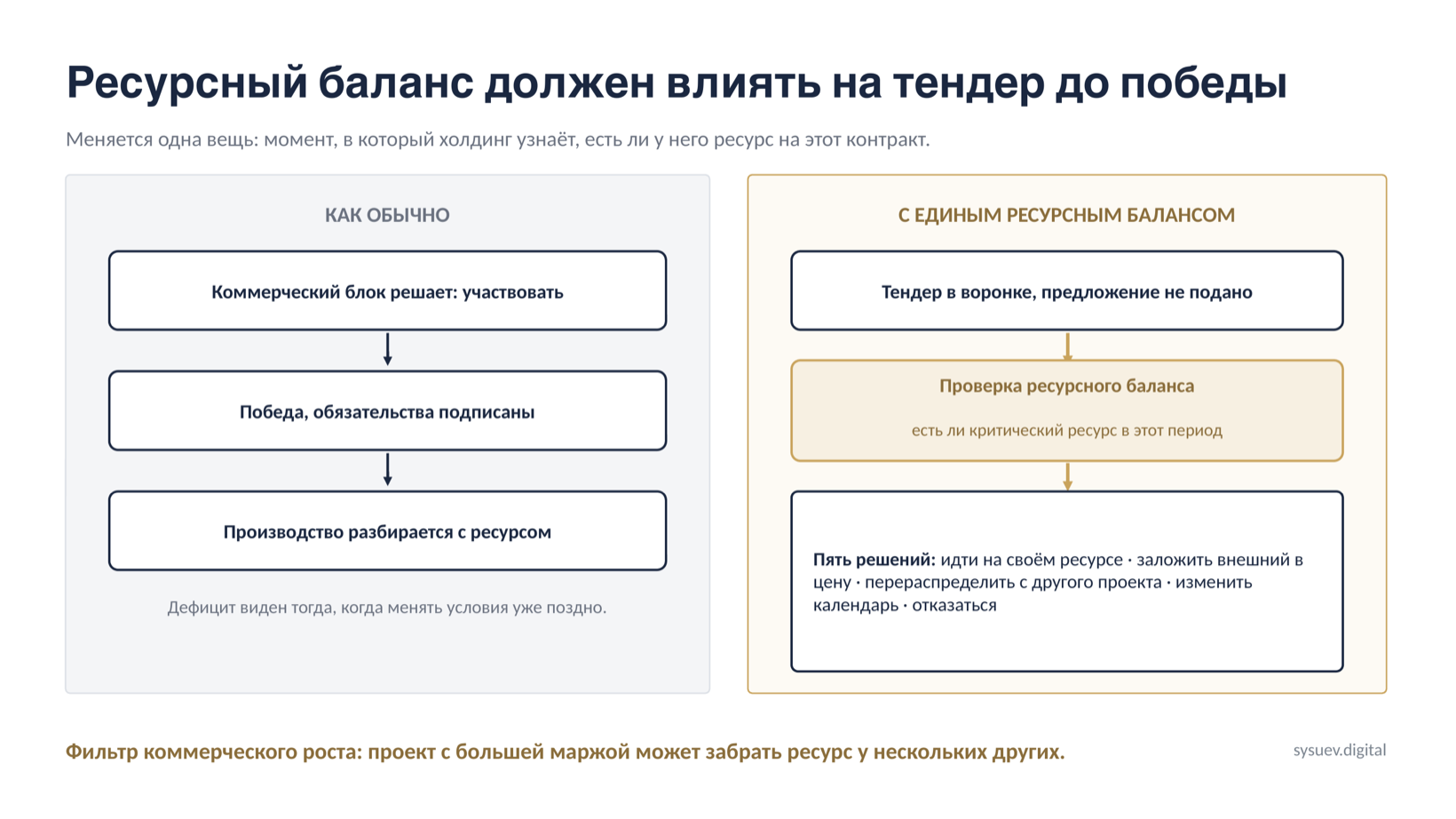

Ресурсный баланс должен влиять на тендер ещё до победы
Этот шаг часто упускают. Обычно коммерческий блок решает, участвовать ли в тендере, а производство разбирается с последствиями уже после победы. Для крупного строительного холдинга это слишком поздно.
Если потенциальный контракт требует дефицитной техники, редкой квалификации или перегружает критический ресурс в тот же период, это должно быть видно ещё до подачи предложения. Поэтому единый ресурсный баланс становится входом в решение об участии. Вариантов дальше несколько: участвовать и рассчитывать на внутренний ресурс; участвовать, заранее заложив внешний ресурс в цену; перераспределить ресурс с другого проекта; изменить календарное предложение; отказаться от участия.
Возражение практика очевидно: на решение об участии есть две недели, рабочей документации нет, полный ресурсный профиль за это время не посчитать. Полный и не нужен. Нужен укрупнённый профиль по пяти-семи критическим ресурсам, снятый по нормативам с объёмов тендерной документации за один-два дня. Этого достаточно, чтобы увидеть наложение пиков.

То есть ресурсный баланс перестаёт быть только системой исполнения. Он становится фильтром коммерческого роста. Это принципиально меняет экономику холдинга: можно выиграть больше тендеров и заработать меньше. А можно сознательно отказаться от части выручки и увеличить прибыльность всего портфеля. Проект с большей абсолютной маржой не обязательно лучший, если он забирает критический ресурс, который мог бы работать в нескольких других проектах. Для дефицитной мощности правильный вопрос звучит иначе: какую отдачу приносит каждая её единица.
Разные ресурсы объединяются по-разному
Ресурсы холдинга разной природы: деньги, машины и механизмы, специальные вспомогательные сооружения и устройства для мостов и эстакад, временные здания и сооружения, материалы, люди, проектные мощности. Пригодность к объединению в общий пул у них разная: проще всего деньги, затем техника и оснастка, сложнее материалы, а у людей особая модель. Принцип один: планировать ресурс нужно относительно всего портфеля холдинга, а не только относительно плана одной компании.

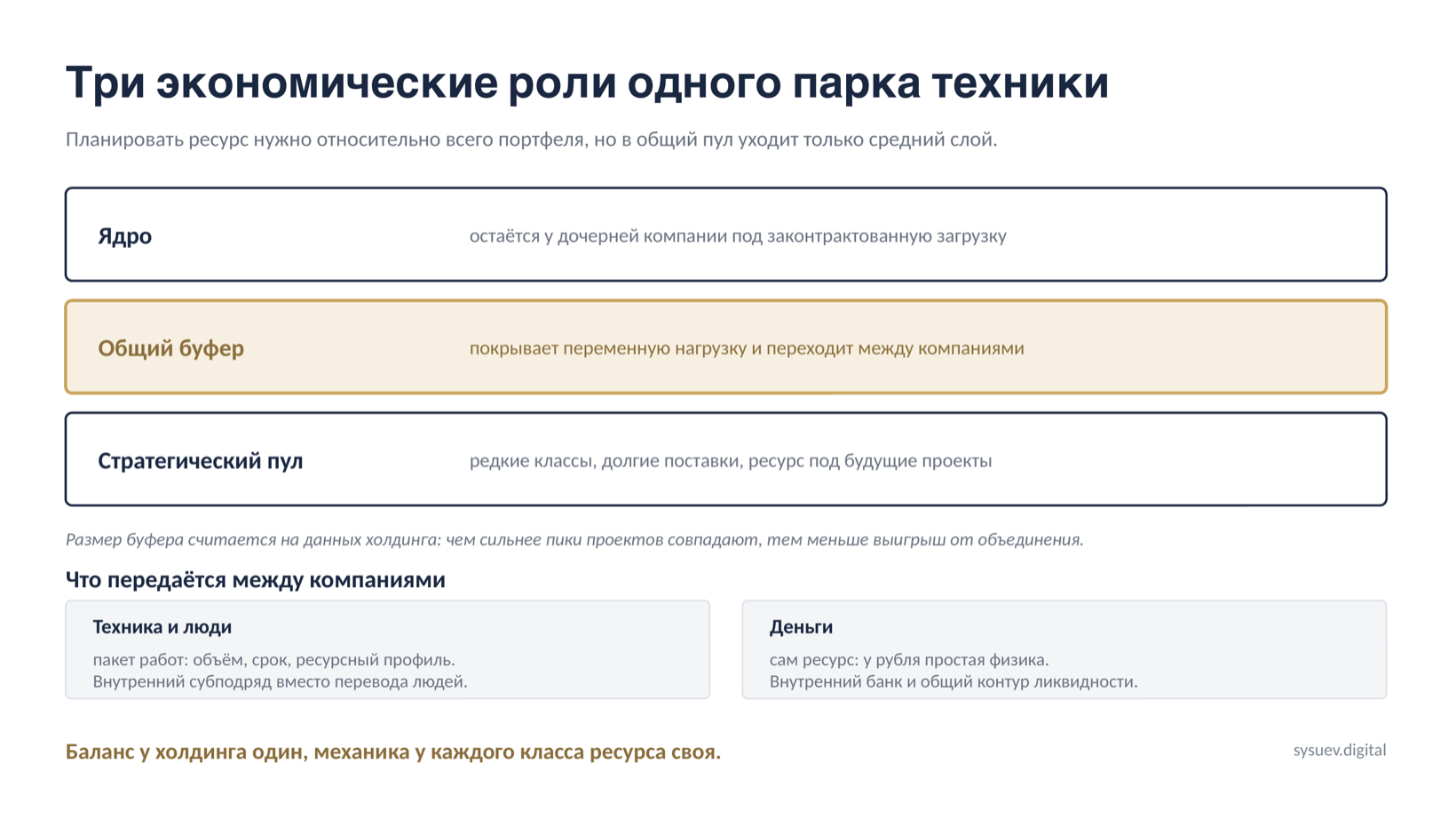

Для техники я бы разделял три слоя. Ядро, ресурс, необходимый дочерней компании под уже законтрактованную и понятную загрузку; он остаётся у бизнеса. Общий буфер, часть парка, которая нужна не постоянно, а для покрытия переменной нагрузки; она может управляться централизованно и переходить между компаниями. Стратегический пул, ресурс под будущие крупные проекты, развитие, редкие классы техники и позиции с долгим сроком поставки; он не должен растворяться в текущей загрузке. Это три разные экономические роли ресурса, а не три бухгалтерские категории.

Размер общего буфера нельзя назначить «по опыту»: он зависит от того, насколько независимы пики спроса у разных проектов. В теории управления запасами известно правило: при независимом спросе необходимый резерв растёт примерно как корень из числа точек. Это аналогия из соседней области, а не теорема про буровые установки: в реальном портфеле эффект будет ниже из-за корреляции проектов и сезонности, и настоящую величину считают на фактических данных холдинга.
Здесь же нужна честная оговорка про географию. У денег радиус нулевой: рубль перемещается мгновенно и почти бесплатно. У техники он конечен: перебазировка, разрешения на перевозку негабарита, демобилизация и потерянные смены на дороге быстро съедают выигрыш. Поэтому единый ресурсный баланс холдинга собирается из нескольких региональных пулов с разной проницаемостью, и в расчёт буфера входит число точек спроса внутри одного радиуса, а не число компаний группы. Границу радиуса каждый холдинг считает на своих данных: она и определяет, где кончается пул и начинается внешняя аренда.
Пул не отменяет дефицит. Он монетизирует разницу во времени.
Дальше вопрос: что именно передавать между компаниями? Передавать можно и сам ресурс, машину, бригаду, денежный лимит, и работу. На масштабе большого холдинга физическое перемещение активов между юридическими лицами быстро превращается в административную задачу, которая съедает выигрыш, поэтому для техники и людей единицей балансировки удобнее делать пакет работ: земляные работы на участке X, объём Y, срок Z, с таким-то набором техники и бригад. Это объект, который можно запланировать, обеспечить, передать, оценить, поставить на контроль и связать с конкретным проектом. Людей это касается в первую очередь: инженерное ядро и ключевой персонал остаются в своих компаниях, между компаниями движется объём работ, внутренний субподряд, а не перевод людей.
Здесь важно не путать две вещи. Пакет работ становится единицей планирования и балансировки, а юридически между компаниями передаётся либо работа, либо сам ресурс, в зависимости от ограничений конкретного проекта. И лёгкость этой передачи относительная. Внутренний субподряд между компаниями группы это договор с ценой, налогом на добавленную стоимость, актами КС-2 и КС-3, приёмкой, гарантией и требованием к допускам у получателя. На части государственных контрактов передать работы нельзя вообще: там действует требование личного исполнения или доля субъектов малого предпринимательства, которую своей же дочерней компанией не закрыть. На таких объектах работает только аренда самого ресурса.
Для денег механика обратная: у рубля самая простая физика, и проще передавать сам ресурс. Внутри холдинга это работает как внутренний банк: разместить свободную ликвидность в общий пул выгоднее депозита, привлечь из пула дешевле внешнего кредита. Если одна компания держит остаток на депозите, а другая в тот же момент привлекает оборотный кредит, холдинг платит за собственную фрагментацию ликвидности. Ограничения здесь жёсткие: структура собственности, налоговые режимы, ковенанты, а средства под казначейским сопровождением исключены из пула полностью, они лежат на отдельных лицевых счетах и уходят только под конкретный контракт. Долю таких денег стоит посчитать заранее, иначе денежный контур окажется вдвое меньше ожидаемого.
Баланс у холдинга один, механика у каждого класса ресурса своя.
Рутину должны координировать цены
В первой статье я писал, что центр должен иметь мандат на перераспределение ресурсов. Но в ежедневной работе нельзя каждую машину выносить на комитет первых лиц, для рутины нужны правила: внутренний тариф, приоритеты, срок подачи, уровень сервиса, правила возврата, компенсация владельцу ресурса, стоимость удержания, условия выхода на внешний рынок. Внутренняя цена и есть мандат, переведённый в повседневное правило.
У тарифа три границы, а не две. Снизу издержки владения донора: ниже них отдавать невыгодно. Сверху внешняя альтернатива получателя: выше неё он пойдёт на рынок. И третья, о которой обычно забывают: сметная стоимость машино-смены в контракте получателя. Смета собрана по нормативам с индексами, и если внутренний тариф выше расценки, объект уходит в минус независимо от выгоды холдинга, а при твёрдой цене компенсировать это нечем. Когда третья граница оказывается ниже издержек владения донора, разницу должен осознанно закрывать портфельный центр, а не бюджет объекта, иначе получатель просто откажется от внутреннего ресурса.
Одного тарифа тоже мало. В сцене выше директор держит машину не потому, что ему не платят за простой, а потому что боится не получить её обратно в свой пик. Тариф компенсирует издержки владения и не компенсирует стоимость этого опциона. Значит рядом нужны ещё три правила: право отзыва к заранее объявленной дате, плата за бронь для того, кто резервирует ресурс под будущий пик, и целеполагание не от достигнутого, при котором раскрытый резерв не превращается в повышенный план на следующий период. Без последнего работает старый храповик: показал резерв, получил новые обязательства.
И счёт директора дочерней компании должен измениться, иначе он останется прав, удерживая ресурс. Доход от передачи засчитывается донору полностью и не уменьшает его плановое задание. Получатель платит из своего бюджета. Возврат в срок становится отдельным показателем. Простой объекта донора при невозврате относится на получателя. Четыре строки в положении о премировании делают для ресурсного баланса больше, чем любая система.
Налоговая сторона здесь не деталь. Сделки между взаимозависимыми лицами попадают под раздел V.1 Налогового кодекса, тариф подтверждается рыночным ориентиром, а налог на добавленную стоимость возникает на каждой передаче: если в группе есть компании на упрощённой системе, внутренний тариф проигрывает рынку арифметически. Экономию считают после налогов, иначе часть эффекта существует только в презентации.
При этом должна сохраняться возможность отказаться от внутреннего ресурса. Если внутренний оператор не может дать технику в нужный срок, дочерняя компания должна иметь возможность выйти на внешний рынок, иначе внутренний тариф превращается в административную монополию. Граница с плохой централизованной моделью проходит здесь: центральный ресурс должен конкурировать за право быть выбранным. Там, где право выхода ограничено составом ресурсов в контракте или казначейским сопровождением, его заменяет закреплённый регламентом уровень сервиса и право эскалации.
Два возражения, которые прозвучат в кабинете, стоит развести. Первое: не станет ли внутренний оператор монополией. Ответ на него в праве выйти наружу и в прозрачной тарифной сетке вместо переговоров по каждой сделке. Второе серьёзнее: не воспроизводим ли мы мягкое бюджетное ограничение, которое Корнаи описал на венгерском материале и которое обесценивало любые внутренние цены в социалистической экономике. На него внутренними тарифами не отвечают. Отвечают заранее объявленным правилом, при котором центр перестаёт финансировать убыточную дочернюю компанию. Пока правила нет, внутренняя цена остаётся бухгалтерской записью: платить по ней всё равно будет группа.
Третье возражение прозвучит от тех, кто работает в отрасли давно: у нас это уже было, это управление механизации, и мы от него ушли. Ушли по понятной причине: механизация выставляла машино-смены дороже рынка и не давала технику вовремя, а деваться объекту было некуда. Отличие ровно в двух вещах, и обе перечислены выше: тариф ограничен сверху внешней альтернативой и сметой, а объект имеет право уйти на рынок. Без этих двух ограничителей получится та же база механизации, что и раньше.
Кто держит ресурс и сколько это стоит
Ролей три. Дочерние компании отвечают за собственное производство и ядро ресурсов: ответственность за результат проекта остаётся у них, пул меняет способ получения ресурса, а не адрес ответственности.
Ресурсные операторы держат общие буферы: реестр, доступность, тариф, уровень сервиса, перераспределение. Оператором может быть отдельная компания с общим парком, то есть база механизации в современном виде, или виртуальный пул, когда техника остаётся на балансах дочерних компаний, а появляются единый реестр доступности и мандат на перераспределение.
Портфельный офис дирижирует циклом: единая модель портфеля, календарь, ресурсный баланс, сценарии, методология тарифов вместе с финансовым блоком. Решения по исключениям, стратегическим приоритетам, конфликтам и крупным перераспределениям остаются у портфельного комитета первых лиц. Кто бы ни держал ресурс, он не должен стать ещё одной функциональной вертикалью: производство оптимизировало бы загрузку, финансы ликвидность, проектный офис сроки, а ресурсный баланс по определению находится между этими интересами.
У пула есть и своя цена: содержание оператора, время на согласование заявки, учёт и методология тарифов, ответственность за исправность переданной техники. Сравнивать нужно реальную децентрализацию с реальным пулом, и на малом парке выигрыш может этих издержек не покрыть.
Работает ли такое на масштабе, видно по чужим примерам, и примеры эти разные. У Strabag есть внутренний оператор BMTI: по описанию самой компании, внутригрупповая диспетчеризация, аренда, обслуживание и ремонт всех строительных машин и транспорта группы. VINCI устроена иначе: децентрализованная организация и автономия сотен операционных компаний при централизованных финансах, отдельного группового оператора техники по образцу BMTI у неё нет. Два крупнейших строителя Европы выбрали разные ответы на один вопрос, и правильный организационный дизайн здесь не один: он зависит от структуры портфеля. А мировой арендный рынок опалубки показывает, где объединение работает почти всегда: там, где оснастка типовая. У специальных вспомогательных сооружений, которые проектируются под конкретный объект, объединяется только элементная база: шпунт, инвентарные балки и опоры, подмости.
У портфеля всё равно есть ограничение
Даже хороший пул не делает ресурсы бесконечными. В каждый момент у портфеля есть ресурс, который первым начинает ограничивать рост: класс техники, редкая квалификация, проектные мощности, готовность фронтов, деньги. Здесь работает старая мысль теории ограничений: максимизировать загрузку всего остального бессмысленно, нужно найти то, что первым остановит портфель, и управлять этим. Если весь портфель обеспечен техникой, но дефицит аттестованных сварщиков ограничивает выпуск, дополнительные машины результата не добавят. Для ограничивающего ресурса работает вопрос, заданный выше: какую отдачу приносит каждая его единица. Наполнять его нужно работами с наибольшей выработкой на машино-смену, и тендеры выбирать по той же логике.
Ресурсный баланс нужен, чтобы заранее увидеть ограничение, которое определяет темп всего портфеля.
А где здесь годовой бюджет?
Строительная специфика доводит до предела то, что верно и для любого крупного бизнеса. Живой план это скользящий горизонт, например 12-18 месяцев. Каждый месяц он пересобирается из актуальных планов действующих проектов, законтрактованного портфеля, вероятностной тендерной воронки, планов обеспечивающих функций, доступности ресурсов и денежных профилей.
А годовой бюджет это срез этого плана на определённую дату. Он нужен, но он не должен становиться вторым самостоятельным планом. Для совета директоров, ковенантов, налогов, дивидендов и внешней отчётности годовая цифра необходима; для управления портфелем нет.

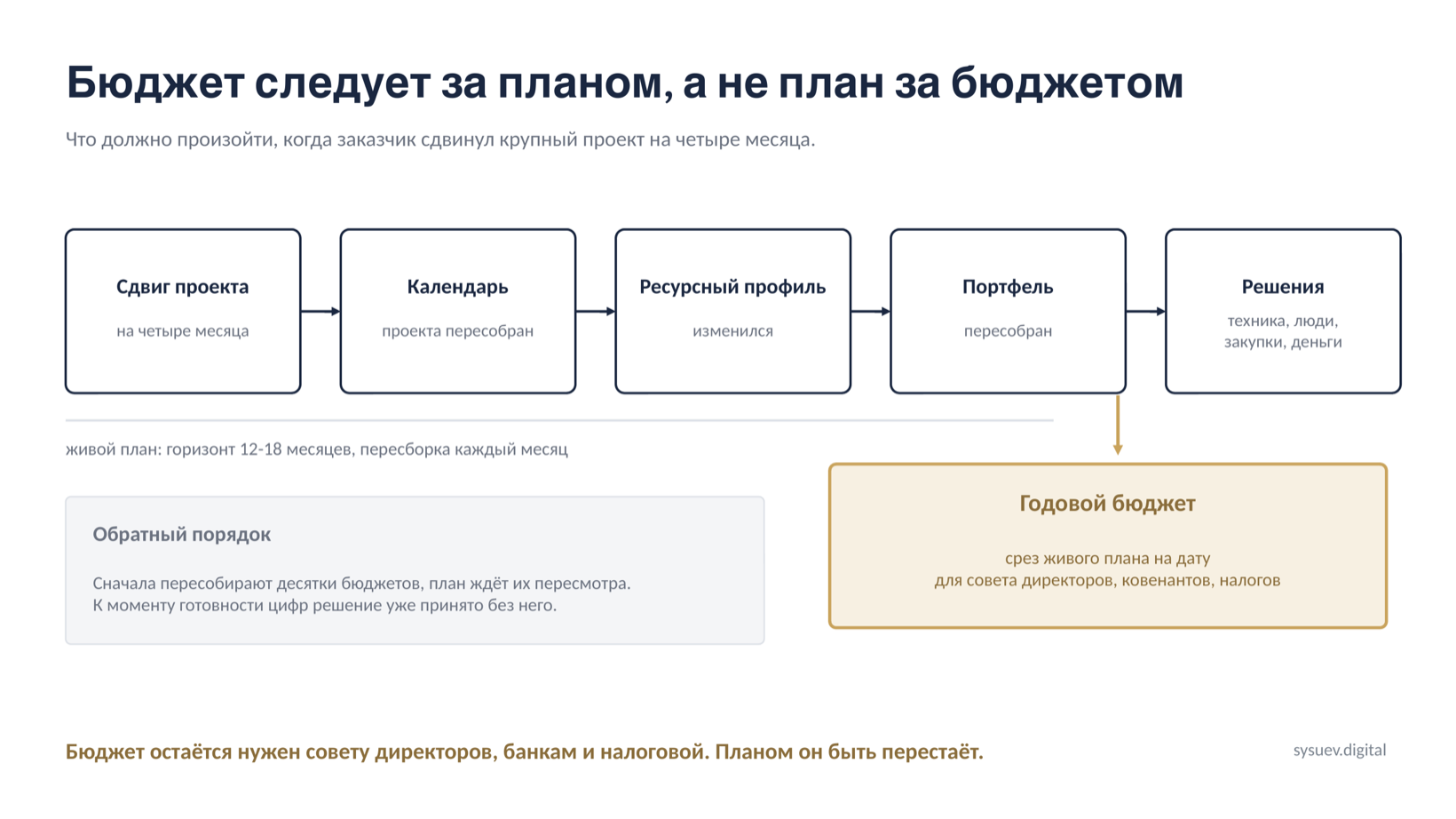

Если заказчик завтра сдвинул крупный проект на четыре месяца, правильная реакция это не «нужно сначала изменить бюджет», а другая цепочка: меняется календарь проекта, автоматически меняется ресурсный профиль, пересобирается портфель, принимаются решения по технике, людям, закупкам и деньгам, из нового плана снимается новый годовой срез.

Бюджет должен следовать за планом, а не план за бюджетом.
Российская жёсткость тут своя, и её нельзя замолчать. Твёрдая цена государственного контракта и казначейское сопровождение не отменяются скользящим планом: по внешнему периметру обязательства меняются не решением планировщика, а по особой процедуре, дополнительными соглашениями и в тех случаях, которые прямо разрешены законом и постановлениями правительства при существенном удорожании ресурсов. Живой план управляет внутренним контуром: ресурсами, сроками, себестоимостью.
Есть и ещё одно различие, важнее календарного. Можно пересчитывать цифры каждый месяц и всё равно ничего не планировать: если система просто говорит «вот как сейчас выглядит будущее», она остаётся регистрирующей. Поэтому я бы разделял три уровня. Годовой бюджет медленный и регистрирующий. Скользящий прогноз быстрый, но может оставаться регистрирующим. Живой портфельный план быстрый и целевой: его задача не описывать сложившееся, а менять распределение ресурсов под будущую цель портфеля. Здесь интегрированное планирование перестаёт быть разновидностью управленческой отчётности.
В итоге у строительного холдинга не должен существовать один «план». Есть несколько связанных уровней, и в этой таблице сходятся обе оси: проектная сверху вниз и портфельная слева направо. Выше таблицы живёт ещё стратегический портфель на три-пять лет: куда холдинг растёт и какие мощности и компетенции для этого строит.
| Цикл | Горизонт | Главный вопрос |
|---|---|---|
| Портфельное интегрированное планирование | 12-18 месяцев | Какой портфель мы реально можем выполнить? |
| План проекта | Жизненный цикл проекта | Что должно произойти на конкретном объекте? |
| Календарно-сетевое планирование | Месяцы, недели | Синхронизированы ли график и ресурсы? |
| План фронтов и пакетов работ | Неделя, сутки | Обеспечены ли фронты ресурсом на эту неделю? |
| Факт и выполнение недельных обязательств | День, неделя | Выполнили ли мы то, что обещали? |
Их нельзя смешивать: портфель не должен управлять сменным заданием, а сменное задание не должно определять стратегию портфеля. Но между ними должна существовать непрерывная связь вверх и вниз: изменился проект, изменился портфель, изменился ресурсный баланс, изменились решения по проектам.
Нижний уровень заслуживает отдельной оговорки. Недельный контур на стройке давно устроен как система обещаний: бригада берёт на неделю только те пакеты, с которых сняты ограничения, а доля выполненных обещаний измеряется. Это система последнего планировщика, и в холдингах она живёт внутри отдельных проектов. Добавляю к ней одно: причина невыполненного обещания должна подниматься не только начальнику участка, но и в портфельный контур. Пять проектов подряд написали «не вышла техника»: это уже сигнал портфельного уровня о том, каким классом машин портфель упрётся в потолок через квартал. Работает это только при двух условиях: обещание принимает сам исполнитель, а не спускает диспетчер, и рядом с долей выполненных обещаний всегда стоит объём принятых, иначе показатель растёт за счёт снижения обещаний.
Что в итоге получается
Если собрать всё вместе, получается то, что я называю проектно-ресурсным балансом. Это уже уровень архитектуры, а не ещё один инструмент планирования: единый ресурсный баланс работает механизмом, а исполнимый портфель холдинга результатом, ради которого он собирается.
Проект первичная единица, портфель основной объект управления.
Законтрактованный портфель показывает гарантированную загрузку, исполнимый обеспеченную, воронка вероятную, стресс-сценарий предел мощности. Ресурсный баланс связывает проекты между собой. Пакет работ работает единицей планирования и балансировки, а передаётся между компаниями либо работа, либо сам ресурс. Внутренние цены координируют рутину, портфельный комитет решает исключения. Скользящий план живёт каждый месяц, а годовой бюджет снимается с него срезом.
Эффект здесь двухслойный. Внутри компаний он быстрый, но ограниченный: меньше простоев, выше загрузка, меньше запасов и срочных закупок. Основной масштаб возникает между компаниями: один и тот же ресурс может простаивать в одной части холдинга, пока другая покупает его на внешнем рынке.
Успех холдинга измеряется четырьмя вещами, и количество планёрных циклов в них не входит. Разрыв между законтрактованным и исполнимым портфелем в деньгах и его динамика по месяцам, это главный показатель самой конструкции. Время реакции: сколько дней проходит от сдвига срока заказчиком до изменившихся решений по технике, закупкам и деньгам. Объём внешних закупок, замещённых внутренним ресурсом, считая в рублях внешней альтернативы на дату сделки, а не по внутреннему тарифу, иначе цифрой управляет тот, кто тариф устанавливает. И уровень сервиса пула, доля внутренних заявок, закрытых в срок: без неё пул умрёт от недоверия на третьем отказе.
Загрузка парка сама по себе метрикой не является: её считают тремя способами с расхождением в разы, и растёт она в том числе от работы на неприоритетных объектах. Смысл появляется в связке с выработкой на машино-смену ограничивающего ресурса. Экономический эффект считается на данных пилотного периметра, и базу сравнения фиксируют до старта, а не восстанавливают задним числом.
С чего начинать
Начинать нужно не со всего холдинга. Рабочий вход это пилот на трёх-пяти компаниях, одном классе дефицитной техники и одном регионе, где радиус перемещения заведомо работает. И сразу честно: единого реестра доступности в холдинге, скорее всего, нет. Классификаторы у каждой компании свои, наработка живёт в путевых листах, техническое состояние формально не оценивает никто, и справочник с типовым договором передачи отнимут первые месяцы. Владельцем изменений при этом должен быть операционный руководитель или первый заместитель генерального: финансовый блок держит методологию тарифа, а проект, отданный плановому отделу или ИТ, умирает.
И самое важное: ресурсный баланс должен начинать влиять на проект ещё до того, как проект выигран. Тогда он становится механизмом управления ростом, а не системой диспетчеризации дефицита.
Главный вывод
Задача планирования не в том, чтобы описать будущее как можно точнее. Его задача вовремя изменить настоящее, чтобы будущее получилось другим. Для строительного холдинга интегрированное планирование заканчивается там, где начинается управление портфелем проектов. Единый ресурсный баланс связывает эти два мира, а исполнимый портфель всего холдинга и есть результат, ради которого он собирается. Работает он только протянутым в обе стороны: вверх, до решения о входе в проект, и вниз, до пакета работ.
Пять вопросов для строительного холдинга
Если из статьи нужно унести что-то одно, пусть это будут пять вопросов. Отвечать на них «да» бессмысленно: у каждого есть проверяемый факт или срок.
1. Попросите показать ресурсный профиль портфеля на март следующего года по трём критическим ресурсам. Сколько дней это займёт и из скольких файлов будет собрано?
2. Когда вы последний раз отказались от тендера, проходившего по цене, из-за нехватки собственного ресурса? Назовите конкретный.
3. Сведите за прошлый год две цифры: сколько группа заплатила за внешнюю аренду техники и сколько машино-смен простояло в собственном парке. Лежали ли эти две цифры хоть раз на одном листе?
4. Сколько дней прошло от последнего крупного сдвига срока заказчиком до момента, когда изменились решения по технике и закупкам? Не до обновления отчёта, а до другого решения.
5. Что теряет директор дочерней компании, отдавший машину соседу, и что он за это получает?
Если ответ на пятый вопрос в первой части длиннее, чем во второй, пул не заработает, какой бы ни была система. А если ответа нет на четвёртый, проблема уже не в качестве бюджетирования. У вас просто нет живого портфельного плана.
Продолжение серии об интегрированном бизнес-планировании. В предыдущих статьях: какой контур планирования должен стать главным в крупном холдинге и почему экономическая обратная связь важнее самой централизации.
Следующая статья об экономике честности: почему дочерняя компания рационально держит простаивающий ресурс у себя и как устроить правила, при которых ей становится выгодно раскрывать резерв и отдавать его туда, где он создаёт большую ценность.
